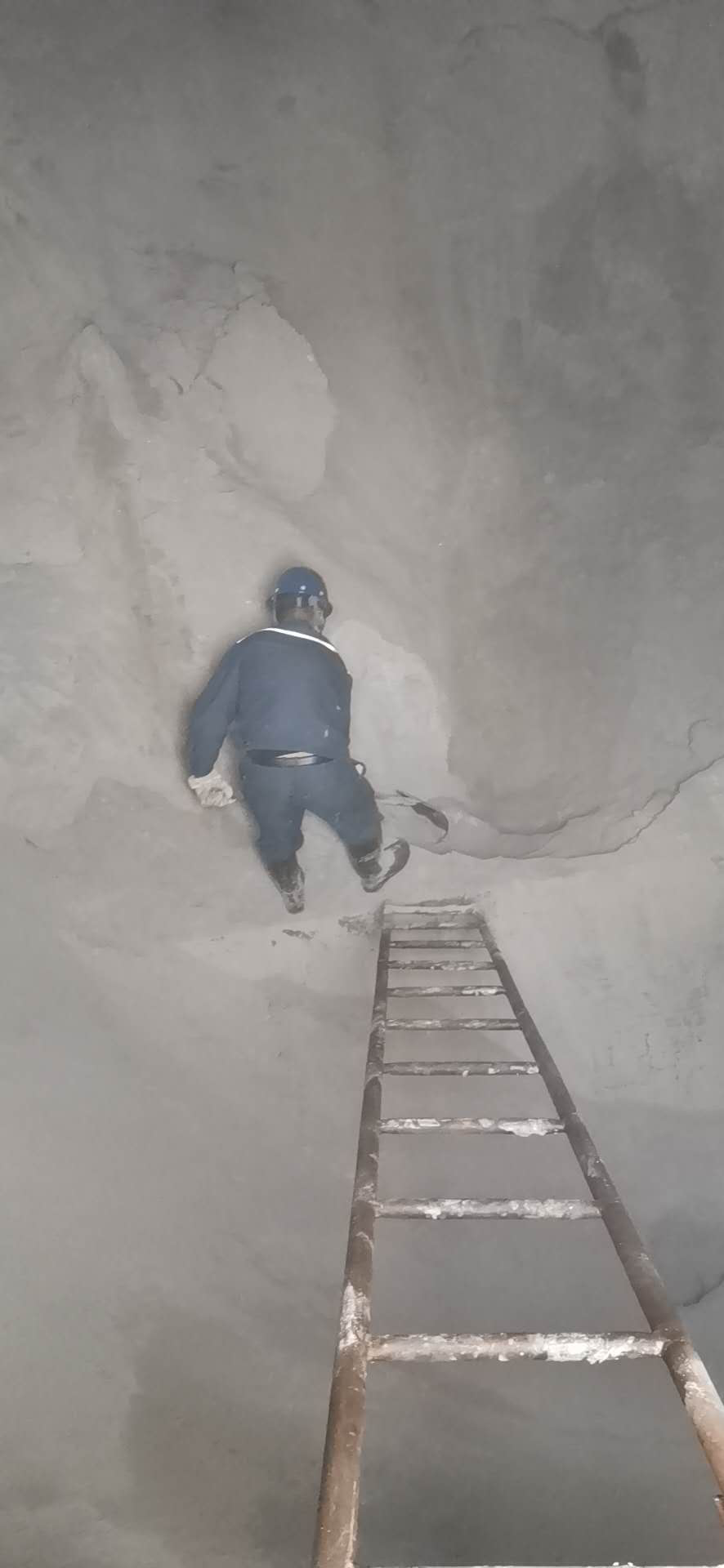

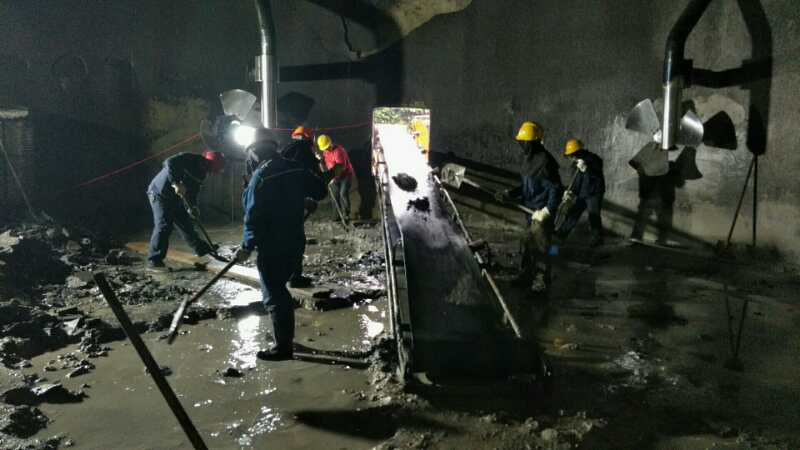

3月26日内江爱游戏体育,爱游戏| 爱游戏官方网站球团开始为期18天停机中修,生产部于3月24日召开球团中修会,要求在安全作业的前提下,保质保量完成球团检修计划。对外围施工方进行安全入场教育、完善高空作业票、动火票等相关联系票。本次检修重点是焊补加固吸收塔上升段,其次是针对烟气、制浆、吸收塔、电仪等系统进行全面检查及修复。
内江爱游戏体育,爱游戏| 爱游戏官方网站全体根据检修计划进度表,先进行24h塔内架管铺设、10天连续昼夜的塔体焊补、最后进行3天的塔体防腐,大家各司其职,齐心协力,4月10日比计划时间提前2天完成此次球团中修。
工作中,检修人员及班组人员在大大小小的实践检修中不断完善及总结,积极发现问题,解决问题的态度获得业主方的一致认可。
